11 марта 2026, 01:00: ВОЗ начала расследование из-за применения Израилем фосфорных боеприпасов в Ливане 11 марта 2026, 00:00: От 25 до 15% у ВСУ: Путин с главой ДНР подвели итоги полугодового наступления 10 марта 2026, 23:30: Газовый ценовой пик: Европа приближается к шоку 2022 года на фоне ближневосточного конфликта 10 марта 2026, 22:30: Песков связал перебои с мобильной связью с вопросами безопасности 10 марта 2026, 21:30: Освобождение трех сел открыло путь к охвату Славянска — Пушилин 10 марта 2026, 20:45: Мирный план от Путина: Кремль подтвердил передачу иранских предложений Трампу 10 марта 2026, 20:15: Как понять, что за вами шпионят по телефону, объяснил эксперт 10 марта 2026, 19:45: Требования к пассажирским перевозкам ужесточают в России 10 марта 2026, 19:15: Как скачок цен на нефть повлияет на курс рубля 10 марта 2026, 18:15: Куда вкладывать деньги на фоне снижения ставок по депозитам

Плановый ремонт ведётся на ТЭЦ-2 во Владивостоке

31 июля 2024, 14:30

Плановый ремонт ведётся на ТЭЦ-2 во Владивостоке
Автор фото: Алексей Корчагин

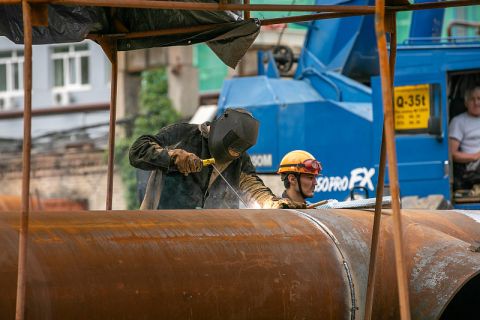

Пристанционные коллекторы меняют на Владивостокской ТЭЦ-2. Это работа – часть масштабной многоэтапной реконструкции объекта, сообщает ИА DEITA.RU.

В текущем году на ТЭЦ-2 во Владивостоке будут заменены пристанционные коллекторы общей протяжённостью свыше 800 погонных метров. Сейчас на объекте ведётся установка новых опор и монтаж коллекторов. Работы такого рода могут быть выполнены лишь в тёплое время года. Это обусловлено технологией проведения работ и их объёмом, с учётом обеспечения выдачи тепловой мощности потребителям зимой.

«Это одна из важнейших сетей теплоисточников, которая обеспечивает теплом горожан. Мероприятие в значительной степени влияет на надежность теплоснабжения в отопительный период. Работы важнейшие, и мы видим, что они выполняются в соответствии с графиком», – рассказал Сергей Ткачев, начальник управления по вопросам ТЭК администрации Владивостока в ходе выездной проверки.

Все работы проходят в соответствии с утвержденной проектной и рабочей документацией.

«Меняем старые коллекторы, которые прослужили более 45 лет, на новые. Меняем и их диаметр – с 820 до 1020 миллиметров. Основной объём работ планируем завершить до 20 августа. Далее займемся устройством покровного слоя тепловой изоляции, это никак не отразится на подаче горячего водоснабжения», – отмечает Сергей Трубецкий, директор Владивостокской ТЭЦ-2.

В мэрии отмечают, что ремонт ТЭЦ-2 проводится в рамках реализации инвестиционного проекта реконструкции схемы выдачи тепловой мощности станции, включенного в утвержденную схему теплоснабжения Владивостока. Реализация проекта проходит поэтапно. С 2020 по 2023 годы были смонтированы и введены в работу участки коллекторов общей протяженностью 1250 погонных метров.

Автор: Софья Корф
